Daftar Isi
ToggleKenapa Pondasi Kuno Tidak Cukup?
Mimpi memiliki rumah dua lantai sering terbentur pada satu tantangan krusial: kondisi pondasi awal. Pondasi rumah kuno umumnya dirancang hanya untuk menopang beban struktural satu lantai, ditambah beban mati (atap, dinding) dan beban hidup (penghuni, perabot).
Ketika Anda berencana menambah lantai dua, beban yang harus ditanggung pondasi bisa meningkat hingga 150% atau lebih. Jika pondasi tua dipaksa menanggung beban ini tanpa perkuatan, risikonya sangat fatal: retak struktur, penurunan tanah yang tidak merata, bahkan keruntuhan total.
Artikel ini bukan sekadar panduan perbaikan, melainkan panduan teknik struktural komprehensif, disajikan langkah demi langkah, yang fokus pada bagaimana Anda bisa secara valid dan legal menjadikan pondasi rumah lama untuk lantai 2 sesuai standar keamanan bangunan modern (Standar SNI).
Memperkuat pondasi rumah lama untuk penambahan lantai dua melibatkan tiga tahap utama:
1) Audit Struktur: Melakukan uji daya dukung tanah (SPT/DCPT) dan analisis material eksisting.
2) Penguatan Pondasi: Menggunakan metode Underpinning (penambahan luasan/kedalaman tapak) atau Mini Piling (penanaman tiang pondasi baru) untuk meningkatkan kapasitas daya dukung tanah.
3) Integrasi: Mengikat kolom dan balok baru ke struktur lama menggunakan epoxy dan sistem jacketing (selimut beton) agar beban lantai dua tersalurkan sempurna ke pondasi yang sudah diperkuat.
Baca Juga :
1. Audit Struktural dan Diagnosis: Fondasi Keberhasilan
Langkah paling vital sebelum memulai pekerjaan fisik adalah diagnosis total. Tanpa data yang akurat, upaya perkuatan yang Anda lakukan hanya akan menjadi spekulasi berisiko tinggi.
1.1. Uji Daya Dukung Tanah (Soil Investigation)
Pondasi yang kuat tidak hanya bergantung pada beton, tetapi juga pada tanah di bawahnya. Daya dukung tanah (SBC – Soil Bearing Capacity) adalah variabel utama.
Mengapa ini penting untuk pondasi rumah lama untuk lantai 2?
Pondasi lama mungkin hanya menekan tanah dengan tekanan 0.5 kg/cm². Untuk dua lantai, Anda mungkin butuh tekanan 1.0 kg/cm² atau lebih. Uji tanah, seperti Standard Penetration Test (SPT) atau Dynamic Cone Penetration Test (DCPT), akan memberikan angka pasti tentang daya dukung tanah saat ini.
| Jenis Tes | Tujuan Utama | Kebutuhan Pondasi 2 Lantai |
|---|---|---|
| SPT (Standard Penetration Test) | Kedalaman dan kepadatan lapisan tanah. | Wajib untuk perhitungan pondasi dalam (tiang pancang). |
| DCPT (Dynamic Cone Penetration Test) | Kapasitas daya dukung lapisan tanah dangkal. | Memastikan daya dukung pondasi tapak lama memadai. |
| Sondir | Nilai tahanan geser dan tahanan ujung tanah. | Sangat penting jika menggunakan metode mini piling. |
1.2. Audit Material Struktur Existing
Kita perlu tahu seberapa kuat komponen rumah lama Anda:
- Kualitas Beton: Apakah mutu beton lama (misalnya, K-150) masih mampu menahan beban tambahan? Lakukan uji hammer test (non-destruktif) untuk mengetahui perkiraan kuat tekan beton kolom dan balok eksisting.
- Kondisi Tulangan: Cek apakah tulangan di dalam kolom/balok/pondasi sudah mengalami korosi. Korosi mengurangi luas penampang baja, melemahkan struktur secara signifikan.
- Dimensi: Periksa dimensi pondasi tapak (jika ada) dan kolom lama. Pondasi lama sering kali memiliki tapak kecil (e.g., 60×60 cm), yang pasti harus diperbesar.
2. Metode Peningkatan Kapasitas Daya Dukung Pondasi Kuno
Setelah audit selesai dan Anda tahu persis berapa tambahan beban yang dibutuhkan, saatnya memilih metode perkuatan. Ada dua strategi utama untuk mengatasi kelemahan pondasi rumah lama untuk lantai 2:

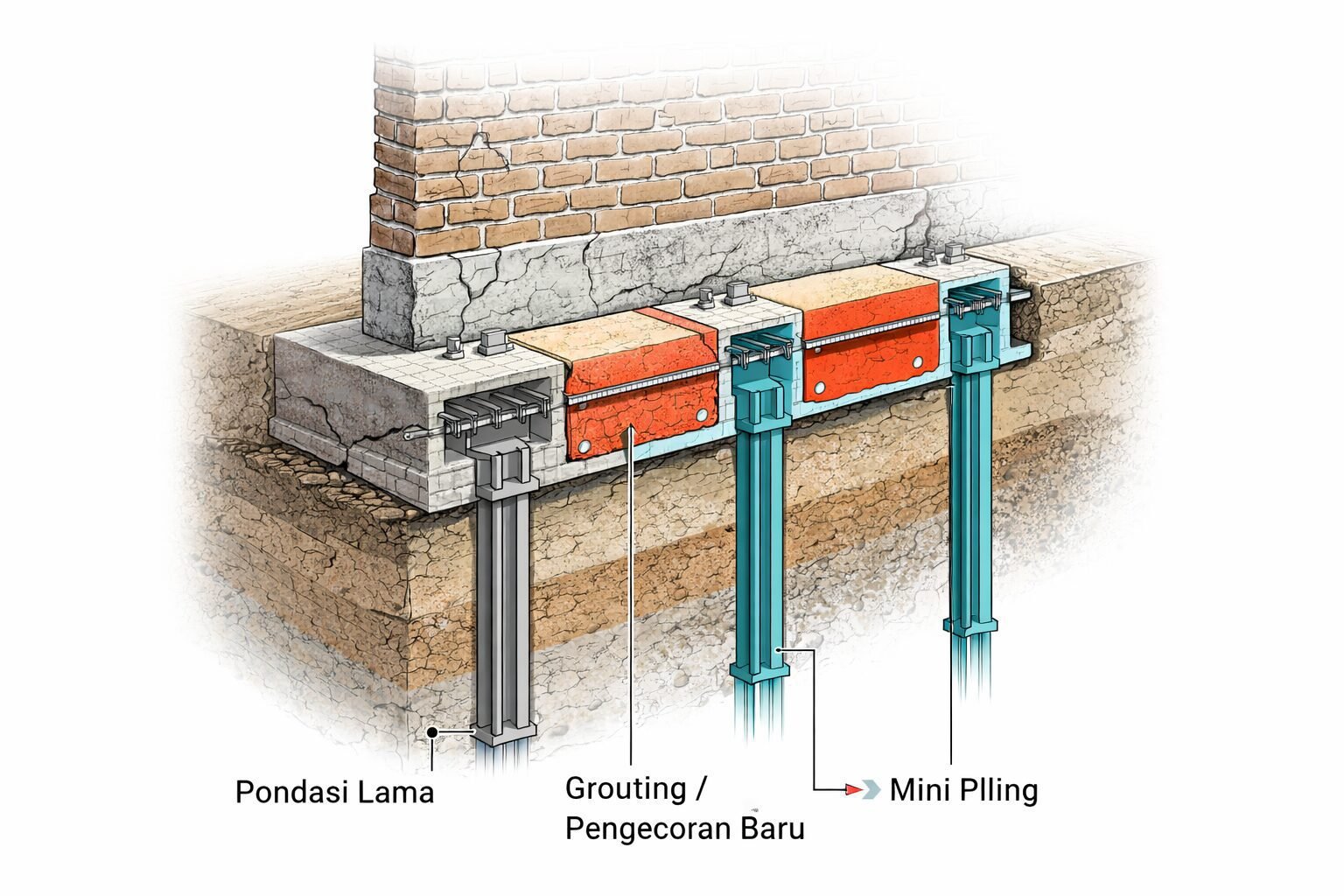

2.1. Underpinning: Memperbesar dan Memperdalam Pondasi Tapak
Underpinning adalah teknik memperkuat pondasi eksisting dengan memperluas luasan tumpuan atau menambah kedalaman pondasi tersebut ke lapisan tanah yang lebih keras.
Langkah Kunci Underpinning:
- Penggalian Bertahap (Segmentasi): Gali tanah di sekitar pondasi lama dalam segmen-segmen kecil (maksimal 1 meter per segmen). Hindari menggali semua bagian sekaligus karena dapat menyebabkan keruntuhan pondasi eksisting.
- Pemasangan Tulangan Baru: Pasang tulangan baja baru di bawah pondasi lama, merangkai pondasi lama menjadi satu kesatuan dengan tapak yang lebih besar. Tulangan baru harus dihubungkan ke pondasi lama menggunakan dowel (jangkar) yang ditanam dengan epoxy resin khusus.
- Pengecoran: Cor segmen yang sudah dipasangi tulangan dengan beton mutu tinggi (minimal K-250 atau sesuai perhitungan insinyur). Biarkan beton mengeras sempurna sebelum melanjutkan ke segmen berikutnya.
- Transfer Beban: Setelah semua segmen selesai, pondasi lama kini memiliki “kaki” baru yang lebih besar dan dalam, siap menerima beban lantai dua.
2.2. Mini Piling / Bored Pile: Solusi Cepat Daya Dukung Tinggi
Jika hasil uji tanah menunjukkan bahwa lapisan tanah keras berada di kedalaman lebih dari 3-4 meter, underpinning mungkin tidak efisien. Solusinya adalah menambah tiang pancang (piling) baru yang diinjeksikan dekat pondasi lama.
Metode mini piling (atau bored pile mini) sangat populer untuk renovasi karena mesinnya lebih kecil dan minim getaran, sehingga tidak mengganggu struktur bangunan lama di sekitarnya.
Cara Kerja:
- Penentuan Titik: Titik pengeboran/pemancangan diletakkan sedekat mungkin dengan titik kolom lama. Idealnya, tiang pancang ini akan menopang kolom lantai dua baru, dengan kolom lantai satu eksisting bertindak sebagai penyalur beban.
- Pengeboran: Lubang dibor hingga mencapai kedalaman lapisan tanah keras yang ditentukan oleh hasil Sondir/SPT.
- Pemasangan Tulangan dan Pengecoran: Tulangan dipasang, dan lubang dicor dengan beton (metode cast-in-place).
- Penyatuan dengan Kolom: Bagian atas tiang baru (pile cap) harus diikat kuat (dengan shear connector dan epoxy) ke kolom lama, memastikan bahwa beban dari lantai dua akan sepenuhnya disalurkan ke tiang pancang baru ini, bukan lagi ke pondasi lama yang lemah.
Expert Quote : “Dalam proyek penambahan lantai dua pada rumah tua, prinsipnya adalah mengalihkan beban tambahan ke elemen struktur baru. Pondasi lama harus dianggap ‘bertahan’ pada beban awal, sementara pondasi baru (mini piling atau underpinned) yang akan menanggung beban ekstra 100%. Ini adalah kunci untuk menghindari kegagalan geser atau penurunan diferensial.” — Ir. Budi Santoso, Spesialis Struktur Sipil.
3. Integrasi Struktur Atas: Menghubungkan Lama dan Baru
Setelah pondasi diperkuat, langkah selanjutnya adalah memastikan kolom dan balok baru lantai dua terintegrasi sempurna dengan struktur lantai satu yang lama.
3.1. Jacketing (Selimut Beton) pada Kolom Eksisting
Kolom lantai satu lama seringkali tidak cukup kuat menahan beban aksial lantai dua. Jacketing adalah proses memperbesar dimensi kolom lama dengan menambahkan selimut beton baru dan tulangan tambahan.
Proses Jacketing:
- Pembersihan: Permukaan kolom lama dikasarkan (chip out) dan dibersihkan dari debu.
- Penanaman Angkur: Bor kolom lama dan tanam angkur (dowel) dengan epoxy di sekeliling kolom. Angkur ini berfungsi mengikat beton baru ke beton lama.
- Pemasangan Sengkang: Sengkang baru dipasang di sekeliling kolom lama dan diikat ke angkur.
- Pengecoran: Cor kolom dengan bekisting yang diperbesar. Ini meningkatkan luas penampang kolom dan menambah daya dukungnya secara drastis.
3.2. Menyambung Tulangan Balok Baru
Untuk menyambungkan balok lantai dua ke kolom lantai satu, pastikan tulangan balok baru ditanam (overlap) ke dalam kolom lama dengan panjang penyaluran (anchorage length) yang memadai (biasanya 40-60 kali diameter tulangan). Gunakan epoxy atau angkur mekanis jika tulangan sulit ditanam dengan panjang penuh.
| Komponen Struktur | Tujuan Perkuatan | Metode Utama |
|---|---|---|
| Pondasi Tapak Lama | Menambah luas tumpuan dan kedalaman. | Underpinning |
| Pondasi Tanah Dalam | Menambah kapasitas daya dukung total. | Mini Piling / Bored Pile |
| Kolom Lantai 1 | Meningkatkan kuat tekan aksial. | Jacketing (Selimut Beton) |
| Sambungan Balok/Kolom | Menciptakan ikatan monolitik. | Epoxy Resin Angkur (Dowel) |
4. Checklist Keamanan & Kepatuhan Standar
Renovasi penambahan lantai dua harus mengikuti kaidah yang ketat untuk menjamin keamanan dan legalitas. Gunakan checklist ini sebagai panduan akhir sebelum dan selama konstruksi.
| Status | Item Verifikasi | Keterangan Standar SNI |
|---|---|---|
| [ ] | Izin Mendirikan Bangunan (IMB) | Revisi IMB diperlukan untuk penambahan jumlah lantai. |
| [ ] | Laporan Uji Tanah | Tersedia hasil SPT/Sondir yang memvalidasi desain pondasi. |
| [ ] | Gambar Desain Struktur | Disahkan oleh insinyur sipil profesional (ber-SKA). |
| [ ] | Mutu Beton Perkuatan | Minimum K-250 (f’c 20 MPa) untuk elemen struktur utama. |
| [ ] | Perlindungan Korosi | Semua tulangan baru terproteksi, sambungan lama diobati. |
| [ ] | Kontrol Kualitas Lapangan | Dilakukan slump test saat pengecoran dan uji tekan kubus/silinder. |
Kesimpulan
Memperkuat pondasi rumah lama untuk lantai 2 adalah pekerjaan kompleks yang menuntut kombinasi diagnosis geoteknik yang teliti, perhitungan struktur yang akurat, dan pelaksanaan teknik yang presisi. Pendekatan underpinning atau mini piling bukan sekadar perbaikan, melainkan investasi kritis yang menjamin keselamatan dan umur panjang bangunan modern Anda. Selalu konsultasikan rencana renovasi Anda dengan Insinyur Sipil berlisensi sebelum memotong, mengebor, atau mengecor.
FAQ
Q1: Berapa biaya rata-rata untuk memperkuat pondasi rumah lama untuk lantai 2?
Biaya sangat bervariasi, tergantung metode yang dipilih dan kondisi tanah. Metode mini piling cenderung lebih mahal karena melibatkan alat berat dan material tiang pancang, namun lebih cepat. Secara umum, biaya perkuatan pondasi bisa mencapai 15% hingga 25% dari total biaya pembangunan struktur lantai dua baru, belum termasuk biaya audit tanah.
Q2: Apakah pondasi batu kali bisa diperkuat untuk dua lantai?
Pondasi batu kali memiliki daya dukung yang sangat terbatas. Jika ingin menambah lantai dua, pondasi batu kali wajib diganti total atau diperkuat dengan penambahan pondasi baru yang independen (seperti mini piling) di setiap titik kolom, karena pondasi batu kali tidak dirancang untuk menahan momen lentur atau beban geser vertikal tinggi.
Q3: Berapa lama proses Underpinning pada pondasi eksisting?
Proses underpinning memakan waktu relatif lama karena harus dilakukan secara bertahap (segmentasi) dan membutuhkan waktu pengeringan beton yang optimal. Untuk rumah ukuran standar (6x12m), proses underpinning bisa memakan waktu 4 hingga 8 minggu, tergantung kondisi lapangan dan cuaca.
Q4: Apa ciri-ciri pondasi lama yang tidak kuat menahan beban lantai dua?
Ciri-ciri utamanya akan terlihat saat proses konstruksi lantai dua dimulai atau beberapa bulan setelahnya: munculnya retak diagonal lebar pada dinding lantai satu, pintu/jendela sulit dibuka karena pergeseran struktur, dan penurunan lantai yang tidak merata (differential settlement).
Q5: Apakah perlu izin khusus untuk renovasi penambahan lantai rumah?
Ya, penambahan jumlah lantai termasuk dalam perubahan besar struktur bangunan. Anda wajib mengajukan revisi Izin Mendirikan Bangunan (IMB) atau Izin Persetujuan Bangunan Gedung (PBG) kepada pemerintah daerah setempat. Ini menjamin bahwa desain struktural Anda telah diperiksa dan disetujui sesuai regulasi setempat.
